Biện Pháp Thi Công Hệ Thống Điều Hòa Không Khí

16/04/2020 02:13 | 12055 Lượt xem
Trước khi tiến hành thi công cần phải - Lập bản vẽ thiết kế kỹ thuật thi công chi tiết cho từng phần công việc, lên kế hoạch triển khai cụ thể từng phần và trao đổi với ban quản lý công trình để phối hợp triển khai. Liên hệ với ban quản lý công trình chuẩn bị phương tiện, kho bãi để tập kết hàng hoá và vật tư.

Biện pháp thi công hệ thống điều hòa không khí



Trước khi tiến hành thi công cần phải


- Lập bản vẽ thiết kế kỹ thuật thi công chi tiết cho từng phần công việc, lên kế hoạch triển khai cụ thể từng phần và trao đổi với ban quản lý công trình để phối hợp triển khai. Liên hệ với ban quản lý công trình chuẩn bị phương tiện, kho bãi để tập kết hàng hoá và vật tư (Các vật tư thường dùng, cao su lưu hóa, ống gió mềm bảo ôn, bông ống định hình)


- Theo lịch trình trong bảng tiến độ thi công đã trao đổi cụ thể với ban quản lý công trình tiến hành triển khai tập kết các máy móc, công cụ, thiết bị thi công, các vật tư đến chân công trình.



Xem thêm: Làm mát nhà xưởng hiệu quả và chi phí thấp



- Lắp đặt các vách che chắn tạm thời (vách che bạt di động) cách ly khu vực thi công và khu vực hoạt động của hệ thống các thiết bị để chuẩn bị tiến hành các công tác thi công từng phần theo kế hoạch được thống nhất nhằm không làm ảnh hưởng đến các khu vực xung quanh. Thi công theo phương pháp cuốn chiếu, thi công dứt điểm từng khu vực và từng hệ thống để đảm bảo duy trì hoạt động thường xuyên của hệ thống. Sau mỗi ngày thi công toàn bộ các dụng cụ và thiết bị thi công phải được thu dọn vào đúng nơi quy định và tiến hành vệ sinh công nghiệp sạch để đảm bảo vệ sinh cũng như mỹ quan công trình.



Các bước tiếp theo



1. Tiến hành khảo sát thực tế trước khi thi công.

2. Lấy dấu vị trí lắp đặt máy, vị trí các tuyến ống gió, ống dẫn gas chính, vị trí nguồn điện cấp cho các máy điều hoà. Khi xác định phải bao quát hết tất cả các trường hợp để định vị được vị trí tối ưu nhất mới tiến hành thi công lắp đặt. Các công việc này phải do các cán bộ kỹ thuật có nhiều kinh nghiệm thực hiện và nếu có sự thay đổi so với thiết kế thì phải bàn bạc và phải được sự nhất trí của chủ đầu tư, tư vấn thiết kế, tư vấn giám sát rồi mới tiến hành thi công.
3. Căn cứ vào các vị trí đã được vạch dấu tiến hành lắp đặt các giá đỡ, giá treo, kiểm tra tải trọng của các giá treo, giá đỡ này.

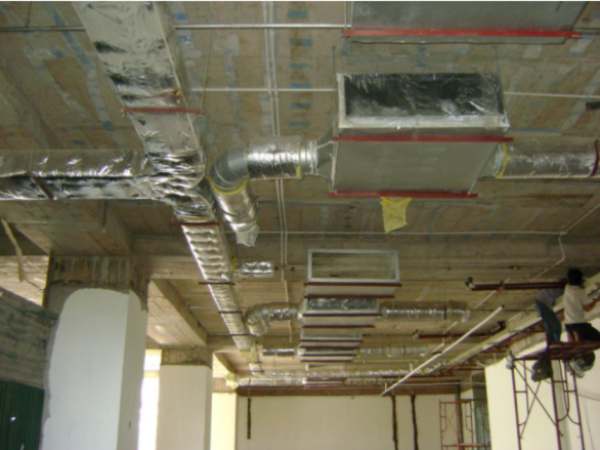

4. Lắp đặt các đường ống nước, ống gió và thử áp lực .
5. Gia công, chế tạo các đường ống gió.
6. Lắp đặt các đường điện chính.
7. Lắp đặt các thiết bị.
8. Kết nối các đường ống nước, đường ống gió.
9. Thử áp lực toàn bộ hệ thống.
10. Bọc cách nhiệt, cách âm các tuyến ông gió.
11. Đấu nối điện.
12. Hoà thiện hệ thống.
13. Hiệu chỉnh, cân chỉnh hệ thống.
14. Vận hành, chạy thử.
15. Chuyển giao công nghệ, hướng dẫn vận hành, sử dụng.
16. Tiến hành bàn giao toàn bộ hệ thống.


Vệ sinh công nghiệp


Quá trình thay thế lắp đặt làm theo phương án cuốn chiếu, làm khu vực nào dứt điểm khu vực đó. Trong quá trình lắp đặt, thường xuyên phải tiến hành vệ sinh công nghiệp các khu vực thi công để đảm bảo an toàn vệ sinh. Sau khi lắp đặt hoàn chỉnh hiệu chỉnh và chạy thử toàn bộ hệ thống tiến hành tổng vệ sinh toàn bộ công trình để chuẩn bị công tác đo đạc, chuyển giao công nghệ và bàn giao nghiệm thu.


Kiểm tra đo đạc các thông số của toàn bộ hệ thống, hướng dẫn chuyển giao công nghệ kỹ thuật và tiến hành nghiệm thu tổng thể công trình


Các thủ tục tiến hành trước khi vào thi công
- Nhận bàn giao mặt bằng, thống nhất kế hoạch triển khai công việc với Ban quản lý công trình.
- Chuẩn bị kho vật tư, thiết bị thi công và công tác bảo vệ.
- Mở nhật ký công trình.
- Tập trung cán bộ, công nhân tham gia thi công để phổ biến kế hoạch thi công và học an toàn lao động, nội quy công trường.
- Tập kết vật tư theo kế hoạch cho các hạng mục công việc.
- Triển khai các công việc thi công.


Việc lắp đặt hệ thống điều hoà không khí được tuân thủ theo đúng các tiêu chuẩn lắp đặt hệ thống điều hoà không khí và xây dựng hiện hành trong nước và các tiêu chuẩn xây lắp khác có liên quan. Tất các công việc lăp đặt, thi công phải dựa trên cơ sở các bản vẽ thiết kế thi công chi tiết được xác định thực tế hiện trường và được sự đồng ý của Ban quản lý công trình. Biện pháp triển khai cụ thể như sau :


Biện pháp kỹ thuật thi công công trình


Công tác lấy dấu và gia công chi tiết


Tiến hành xác định vị trí chạy đường ống dẫn gas cho hệ thống điều hoà để lấy dấu, xác định chính xác vị trí các chi tiết sẽ lắp ráp, vị trí trục các đoạn ống dựa trên bản vẽ thiết kế và thực tế kết cấu của công trình. Sau khi có vị trí của các đường ống hay thiết bị, kết hợp với bản vẽ thiết kế thi công chi tiết ta tiến hành vạch tuyến và ghi kích thước của thiết bị, các đường ống gas,... đánh dấu các điểm phân nhánh, côn cút.., các vị trí cần lắp giá đỡ, giá treo... để công việc lắp đặt được tiến hành nhanh nhất, ít ảnh hưởng nhất tới sự hoạt động của công trình.



Xem thêm: Biện Pháp Thi Công Hệ Thống Ống Gió


Các giá treo và giá đỡ được liên kết với kết cấu xây dựng bằng các bản mã, êcu, long đen và các ty treo ren, tất cả hệ thống đường ống gas, giá đỡ, lỗ bắt bu lông, đã được gia công, khoan và hàn sẵn tại nơi sản xuất trước khi đưa đến công trình. Khoảng cách giữa các giá treo và giá đỡ tuân theo yêu cầu kỹ thuật thực tế trên cơ sở tiêu chuẩn SMACNA. Tất cả các giá treo, giá đỡ đều phải được sơn chống gỉ và sơn màu trước khi lắp đặt.


Công tác lắp đặt, chạy đường ống dẫn gas và các phụ kiện


Trình tự thi công theo phương pháp cuốn chiếu và được thực hiện như sau :
* Lắp đặt giá treo, giá đỡ cho các đường ống gas và các phụ kiện. Tất cả các giá treo đỡ được lắp ghép vào các kết cấu công trình bằng bu long ốc vít.
* Căn chỉnh hoàn thiện đường ống (điều chỉnh các giá đỡ, kiểm tra độ kín của các ống dẫn gas, bảo ôn tăng cường tại các điểm ghép nối...).
* Kiểm tra, hoàn thiện toàn bộ hệ thống đường dẫn gas .


Lắp đặt thiết bị điều hoà không khí


Trình tự công việc (Công việc này tiến hành riêng cho từng tổ máy lạnh của từng khu vực, trình tự tiến hành cho các tổ máy như nhau.


Khi thiết bị được tập kết tại chân công trình và được xác nhận kiểm tra, giám định khẳng định tính phù hợp của hàng hoá đối với hợp đồng của bên Mời thầu, mới tiến hành các bước thi công. Trước khi đưa tổ máy lạnh mới vào lắp đặt phải kiểm tra kỹ các chức năng cơ bản (và đưa tổ máy lạnh mới vào hoạt động thử ) để đảm bảo máy lạnh hoạt động được trước khi đưa vào lắp đặt.


* Cẩu các giàn nóng lên mái vào các vị trí cần lắp đặt.
* Lắp đặt hệ thống giàn nóng tại các vị trí đã được đinh vị, là làm sẵn bệ máy.
* Lắp các giàn lạnh vào các vị trí đã được treo giá theo như bản vẽ thi công.
* Nối các đường ống dẫn gas vào các giàn lạnh và giàn nóng theo đúng yêu cầu kỹ thuật.
* Căn chỉnh và lắp các đệm cao su chống rung cho hệ thống máy điều hoà không khí.
* Căn chỉnh lấy thăng bằng cho thiết bị bằng thuỷ chuẩn và xiết hoặc nới các bulông chân thiết bị. Đảm bảo độ chính xác đạt tiêu chuẩn <1/1000.
* Đấu tiếp đất, sau đó đấu điện 3 pha vào máy.
* Đấu tiếp đất, sau đó đấu điện 3 pha vào máy và xác định đúng chiều quay.


Công tác gia công, lắp đặt đường ống nước ngưng


Trình tự thi công như sau:
* Gia công giá treo, giá đỡ sau khi lấy dấu.
* Lắp đặt giá treo, giá đỡ.
* Lắp đặt ống nhựa PVC (chú ý lấy thuỷ chuẩn để tạo được độ dốc tối thiểu 1/100 cho ống nằm ngang) thải nước ngưng và phụ tùng kèm theo (côn, cút, tê...). Bố trí một ố vị trí lắp ống thoát hơi lên trần có bịt lưới chống côn trùng.
* Tại các vị trí trục chính thoát nước ngưng bố trí các xiphông để tránh hơi độc, khí ô nhiễm từ phía dưới theo đường ống đi vào các phòng.
* Tiến hành thử kín sau khi lắp đặt xong (vệ sinh ống trước khi thử). Nối đường ống vào các khay hứng nước ngưng.
* Hoàn thiện chèn trát lỗ thi công.


Lắp đặt điện


Điện lắp tại tủ đIện tổng gồm hai phần chính là hệ thống điện động lực cho tổ máy lạnh và hệ thống điện điều khiển nối với các thiết bị đIều khiển trung tâm. Trình tự thi công như sau:
* Phần chính của tủ điện sẽ lắp đặt, đo đạc, kiểm tra tại xưởng. Các đầu dây nối phải ép đầu cốt, đánh số cụ thể và có bản vẽ lắp đặt chi tiết. Tủ điện tổng phải được phối hợp với Ban quản lý để lắp đặt vào thời điểm hợp lý trước khi lắp đặt các máy lạnh.
* Thi công lắp đặt máng cáp, máng đỡ dây sau khi đã đo đạc, lấy dấu.
* Tiến hành đi cáp động lực từ tủ đến các máy lạnh.


Lưu ý  tất cả các thiết bị bảo vệ đã được lắp giáp hoàn chỉnh đồng bộ trong máy lạnh, hệ thống điều khiển chương trình sẽ được thực hiện bởi bộ điều khiển trung tâm Intelligent Controller .
* Kiểm tra lại toàn bộ cả điện động lực và điện điều khiển.
* Nghiệm thu kỹ thuật hoàn thiện tuyến dây trước khi đấu nối vào tủ điện tổng và máy lạnh, các bộ đIều khiển.



Chú ý: Tất cả các điểm đấu sẽ được đấu chắc chắn bằng cầu đấu và sử dụng đầu cốt có đánh số.
* Khi kiểm tra xong toàn bộ mới được phép đấu điện nguồn vào các automát.



Sau khi đã hoàn tất các công việc lắp đặt, tiến hành :


* Kiểm tra hệ thống ống dẫn khí, dẫn nước và các thiết bị tương ứng.
* Thực hiện các chỉ định hướng dẫn của nhà sản xuất thiết bị.
* Cung cấp điện động lực để chạy thử, kiểm tra, hiệu chỉnh các thông số liên quan đến từng phần của tổ máy lạnh bao gồm :
o Kiểm tra các thông số điện áp cấp vào máy lạnh.
o Chạy thử, quạt gió tải lạnh của máy lạnh và tiến hành kiểm tra dòng điện của các động cơ quạt theo thông số định mức của nhà sản xuất thiết bị.
o Tiến hành kiểm tra lại toàn bộ hệ thống (ống gió, hệ thống điện động lực...) trong trạng thái các thiết bị sẵn sàng hoạt động,


Sau khi thực hiện xong các bước nói trên tiến hành chạy máy nén.


* Khởi động máy nén.
* Kiểm tra các thông số điện áp, dòng điện và các thông số áp suất...
* Kiểm tra các thông số trong phòng được điều hoà : Đo đạc các thông số kỹ thuật bao gồm : nhiệt độ ,tốc độ gió tại miệng gió và các khu vực lân cận.
* Trình tự trên được thực hiện dưới sự giám sát của kỹ sư chuyên ngành có trách nhiệm và được ghi chép lại bằng các biên bản đưa tổ máy lạnh thay thế mới vào hoạt động.



Xem thêm: Vật liệu cách nhiệt, Mút tiêu âm, Xốp cách nhiệt, Cao su cách âm cách nhiệt


Kết quả chạy thử cho thấy tổ máy lạnh vận hành tốt, về phương diện kỹ thuật thì mới đưa vào vận hành thường xuyên. Toàn bộ tổ máy lạnh được chạy thử với sự có mặt của chuyên gia chính Hãng sản xuất tổ máy lạnh. Các công việc trên kết thúc sẽ tiến hành thay thế các tổ máy lạnh tiếp theo.


Công tác đấu nối hệ thống điều khiển trung tâm


Đây là một công tác rất quan trọng, sau khi tất cả các tổ máy lạnh đã được lắp đặt và đưa vào hoạt động thì mới thực hiện việc đấu nối với tủ điều khiển trung tâm cho cả hệ thống điều hoà thông qua hệ điều khiển trung tâm để điều khiển các tổ máy điều hoà hoạt động đạt hiệu quả cao nhất.


Trình tự thi công như sau:
* Đấu nối từng thiết bị với tủ điều khiển trung tâm.
* Thử liên động từng thiết bị đảm bảo mới tiến hành đến thiết bị tiếp theo.
* Hiệu chỉnh toàn bộ hệ thống và chạy thử theo các chế độ như đã thiết kế trên cơ sở yêu cầu sử dụng của chủ đầu tư.


Để tiến hành thi công hệ thống nhanh, đảm bảo an toàn cũng như đáp ứng tiến độ đề ra theo yêu cầu, vấn đề trang thiết bị phục vụ thi công cũng rất cần thiết. Ở đây chúng tôi sẽ huy động đầy đủ các máy móc thiết bị của công ty cũng như một số máy móc chuyên dụng thuê nhằm đảm bảo hiệu quả và chất lượng thi công công trình tốt và hiệu quả cao nhất.
